計画時の予算が2,000万円で、40日間で100本のプログラムを作成するプロジェクトがある。プロジェクトが20日経過した時点で全体の40%である40本のプログラムが完成し、1,000万円のコストが掛かった。プロジェクトの指標を次の評価式で算出する場合、プロジェクトの指標として適切な組合せはどれか。ここで、各プログラムの作成に必要な日数及びコストは全て同一で、プロジェクト期間中は常に同じ量の作業が実施されるものとする。 [評価式〕 スケジュール (%): (完成したプログラム本数÷評価時点での完成見込みプログラム本数) ×100 コスト(%): (完成したプログラムに掛かったコスト ÷完成したプログラム分として計画したコスト)×100

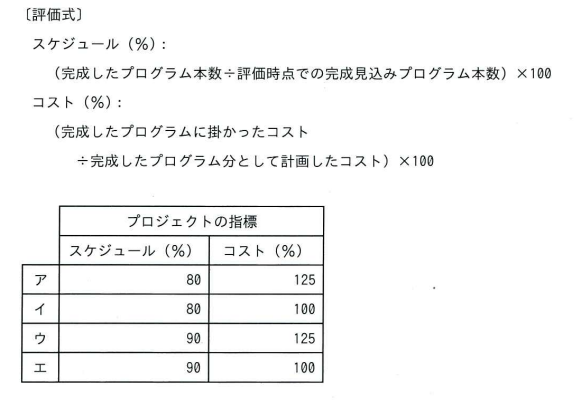

問45の図

この設問が問うていること

EVMの進捗率とコスト効率の指標計算を行う設問です。

スケジュール (%)=80, コスト (%)=125正解
選択肢の解説: スケジュール(%)= 80、コスト(%)= 125 であり、計算結果と一致するため適切です。
スケジュール (%)=80, コスト (%)=100
選択肢の解説: コスト(%)の計算が誤っている(実際には予算を超過している)ため不適切です。
スケジュール (%)=90, コスト (%)=125
選択肢の解説: スケジュール(%)の計算が誤っているため不適切です。
スケジュール (%)=90, コスト (%)=100
選択肢の解説: スケジュール、コストの双方が誤りであるため不適切です。

総合解説

各数値を評価式に基づいて計算します。1.【スケジュール(%)】プロジェクト期間40日で100本作成するため、20日経過時点での完成見込みは50本です。実際には40本完成しているため、「(40本 ÷ 50本)× 100 = 80%」になります。2.【コスト(%)】予算2,000万円で100本作成するため、プログラム1本当たりの計画コストは20万円です。40本完成時の計画コストは「40本 × 20万円 = 800万円」です。これに対して実績コストは1,000万円掛かっているため、「(1,000万円 ÷ 800万円)× 100 = 125%」になります。したがって、正解はaです。

執筆・監修: 運営者 KH更新日: 2026-07-05出典: IPA公式PDF(過去問題・解答例)
